Модернизация завода ЖБИ в селе Любилки Ярославской области.
RSS10 января 2007
Полная модернизация завода ЖБИ под ключ. Срок монтажных и пуско-наладочных работ 9 дней.
В период январских праздников нашей компанией была выполнена комплексная модернизация производственной линии завода железобетонных изделий. Основной задачей проекта стало полное обновление технологического и электротехнического оборудования с минимальной остановкой производства.

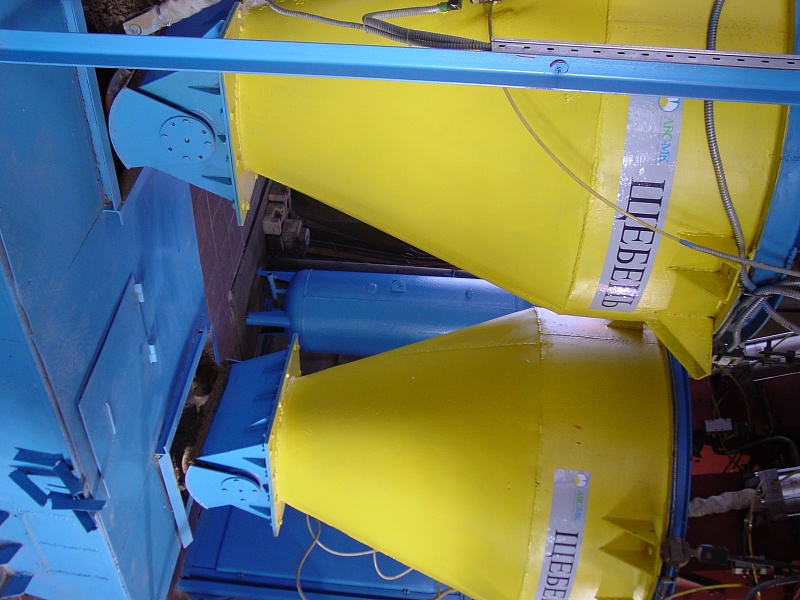

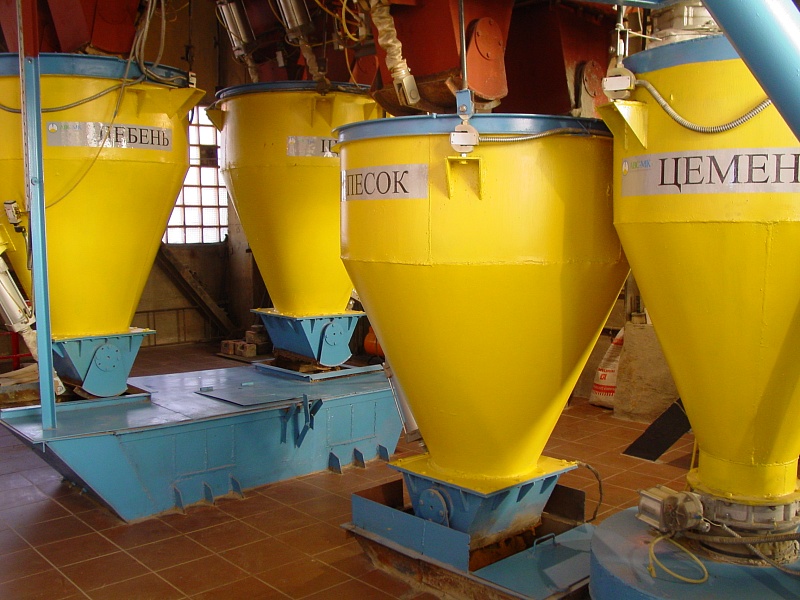

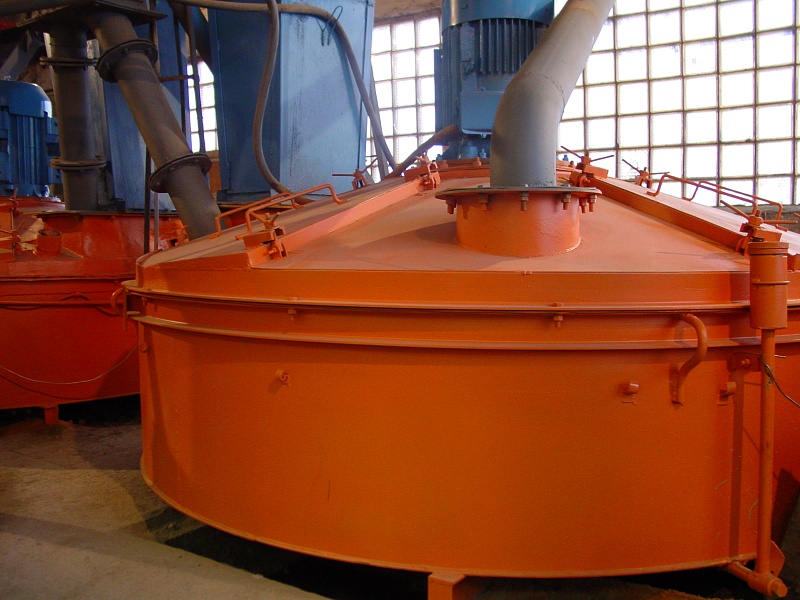

В рамках модернизации была произведена полная замена дозирующего оборудования, обеспечивающего точную подачу компонентов бетонной смеси. Также были демонтированы старые и установлены два новых смесителя, что позволило повысить производительность и стабильность приготовления бетонной смеси.

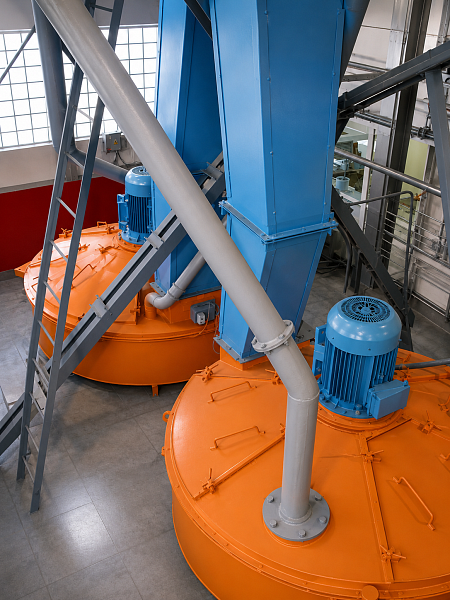

Одновременно была полностью обновлена электротехническая часть предприятия — выполнена замена силового оборудования, изготовлены и смонтированы новые шкафы управления.

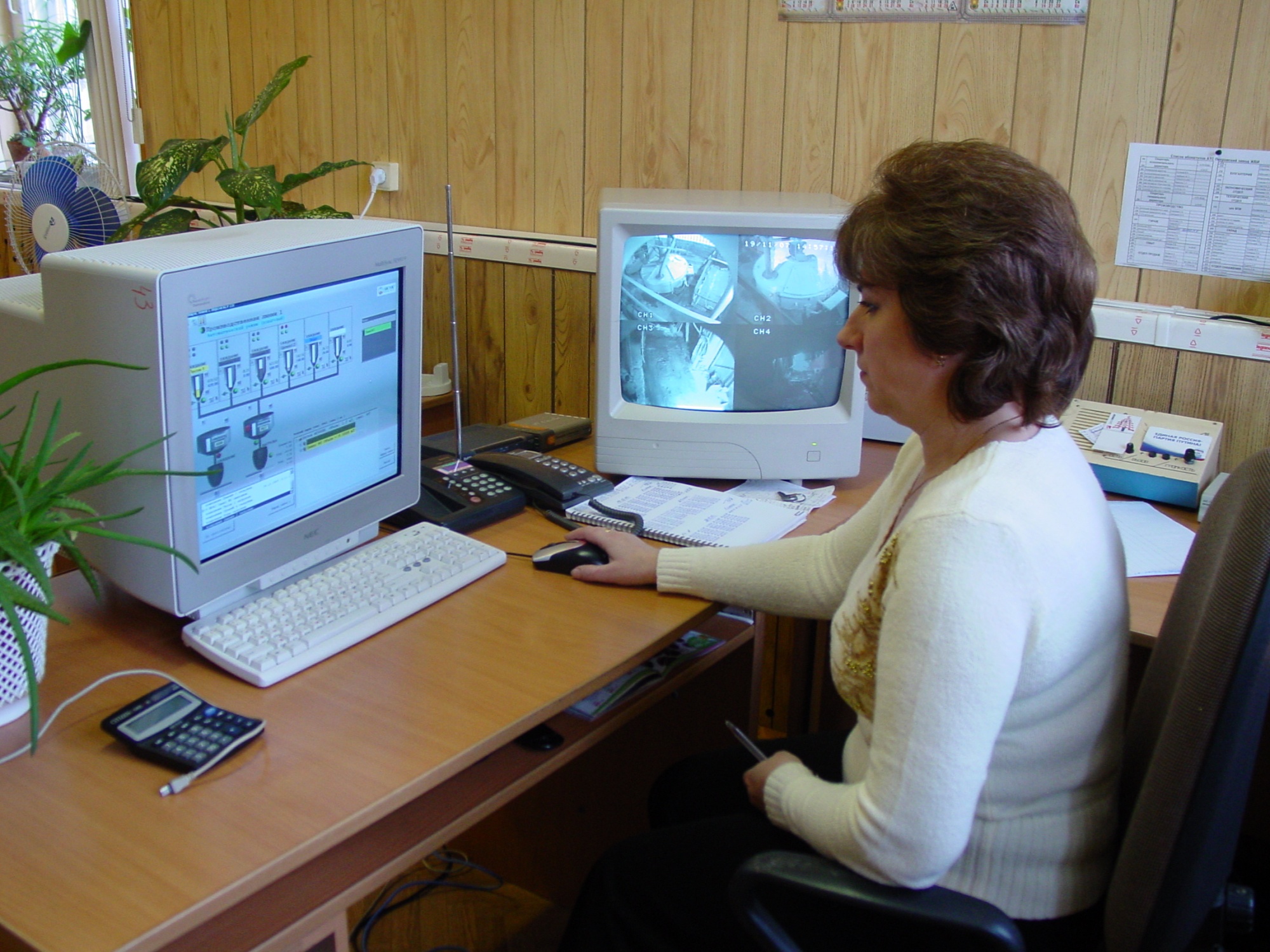

Для управления технологическим процессом внедрена современная АСУ ТП, обеспечивающая автоматическое дозирование компонентов, управление смесителями и исполнительными механизмами, контроль технологических параметров, диагностику оборудования и удобную работу оператора.
Особенностью проекта стали крайне сжатые сроки реализации. Все основные работы по демонтажу, монтажу, подключению и пусконаладке были выполнены в период новогодних каникул — с 3 по 12 января, что позволило провести масштабную модернизацию практически без влияния на производственный график предприятия.
Результат проекта: полностью обновленная система приготовления бетонной смеси с новым дозирующим и смесительным оборудованием, современной силовой частью и единой автоматизированной системой управления.
В рамках модернизации была произведена полная замена дозирующего оборудования, обеспечивающего точную подачу компонентов бетонной смеси. Также были демонтированы старые и установлены два новых смесителя, что позволило повысить производительность и стабильность приготовления бетонной смеси.
Одновременно была полностью обновлена электротехническая часть предприятия — выполнена замена силового оборудования, изготовлены и смонтированы новые шкафы управления.
Для управления технологическим процессом внедрена современная АСУ ТП, обеспечивающая автоматическое дозирование компонентов, управление смесителями и исполнительными механизмами, контроль технологических параметров, диагностику оборудования и удобную работу оператора.
Особенностью проекта стали крайне сжатые сроки реализации. Все основные работы по демонтажу, монтажу, подключению и пусконаладке были выполнены в период новогодних каникул — с 3 по 12 января, что позволило провести масштабную модернизацию практически без влияния на производственный график предприятия.
Результат проекта: полностью обновленная система приготовления бетонной смеси с новым дозирующим и смесительным оборудованием, современной силовой частью и единой автоматизированной системой управления.
