Замена АСУ ТП на БСУ "Elkon" для ИП Солдатов
RSS14 мая 2022
Заказчик: ИП Солдатов
Объект: БСУ ELKON
Место: г. Углич
Выполненные работы: диагностика оборудования, устранение неисправности и установка новой АСУ ТП
Первое обращение: 8 мая
Подписание договора: 12 мая
Запуск завода: 14 мая
Выполненные работы
8 мая на нашу горячую линию поступило обращение от Заказчика по поводу проблем в работе бетонного завода ELKON в г. Угличе.
К этому моменту проблему с системой весового дозирования пытались локализовать уже около трёх месяцев. По словам Заказчика, специалисты ELKON не смогли определить точную причину неисправности.
В ходе нашей диагностики причина была найдена — на дозаторе инертных материалов вышел из строя один из тензодатчиков.
Однако задача заключалась не только в устранении текущей неисправности. Заказчиком было принято решение установить новую АСУ ТП, чтобы получить современную систему управления и, что особенно важно, нормальную оперативную техническую поддержку в дальнейшем.
Новая АСУ ТП
На БСУ была установлена новая автоматизированная система управления технологическим процессом. При этом существующий ручной режим управления со штатного пульта ELKON был сохранён в качестве наладочного.

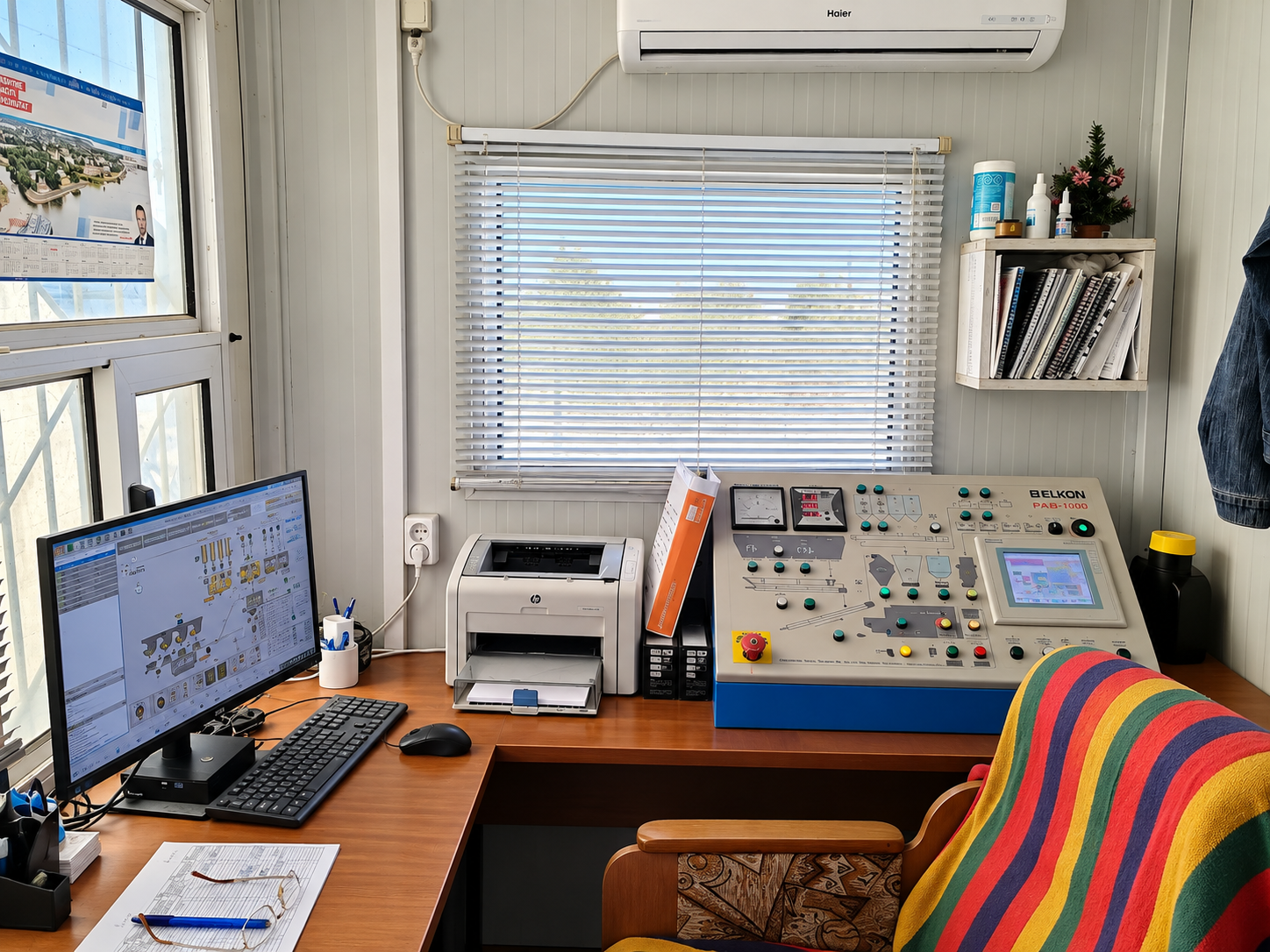

Основное управление заводом перенесено на компьютер оператора. Новая АСУ ТП обеспечивает централизованное управление технологическим процессом и позволяет нашим специалистам оказывать техническую поддержку системы после её ввода в эксплуатацию.
Для Заказчика это принципиально важно: при возникновении вопросов или неисправностей он получает возможность обратиться непосредственно к специалистам, которые разработали, установили и сопровождают систему управления.
Особенность проекта
Особенно показательны сроки реализации. Проблему с весовой системой не удавалось локализовать около трёх месяцев, хотя причиной оказался всего один неисправный тензодатчик дозатора инертных.
8 мая состоялся первый звонок на нашу горячую линию.
12 мая был подписан договор.
14 мая БСУ уже работал с новой системой управления.
Таким образом, от первого обращения до запуска завода прошло всего 6 дней, а от подписания договора — 2 дня.
Результат
Неисправность системы дозирования была обнаружена и устранена, на БСУ ELKON установлена новая АСУ ТП, а завод возвращён в эксплуатацию.
Заказчик получил не только работающий завод, но и систему управления, для которой обеспечена оперативная техническая поддержка и дальнейшее сопровождение.
Три месяца поиска неисправности — и шесть дней от первого обращения до работающего завода с новой АСУ ТП.
Объект: БСУ ELKON
Место: г. Углич
Выполненные работы: диагностика оборудования, устранение неисправности и установка новой АСУ ТП
Первое обращение: 8 мая
Подписание договора: 12 мая
Запуск завода: 14 мая
Выполненные работы
8 мая на нашу горячую линию поступило обращение от Заказчика по поводу проблем в работе бетонного завода ELKON в г. Угличе.
К этому моменту проблему с системой весового дозирования пытались локализовать уже около трёх месяцев. По словам Заказчика, специалисты ELKON не смогли определить точную причину неисправности.
В ходе нашей диагностики причина была найдена — на дозаторе инертных материалов вышел из строя один из тензодатчиков.
Однако задача заключалась не только в устранении текущей неисправности. Заказчиком было принято решение установить новую АСУ ТП, чтобы получить современную систему управления и, что особенно важно, нормальную оперативную техническую поддержку в дальнейшем.
Новая АСУ ТП
На БСУ была установлена новая автоматизированная система управления технологическим процессом. При этом существующий ручной режим управления со штатного пульта ELKON был сохранён в качестве наладочного.
Основное управление заводом перенесено на компьютер оператора. Новая АСУ ТП обеспечивает централизованное управление технологическим процессом и позволяет нашим специалистам оказывать техническую поддержку системы после её ввода в эксплуатацию.
Для Заказчика это принципиально важно: при возникновении вопросов или неисправностей он получает возможность обратиться непосредственно к специалистам, которые разработали, установили и сопровождают систему управления.
Особенность проекта
Особенно показательны сроки реализации. Проблему с весовой системой не удавалось локализовать около трёх месяцев, хотя причиной оказался всего один неисправный тензодатчик дозатора инертных.
8 мая состоялся первый звонок на нашу горячую линию.
12 мая был подписан договор.
14 мая БСУ уже работал с новой системой управления.
Таким образом, от первого обращения до запуска завода прошло всего 6 дней, а от подписания договора — 2 дня.
Результат
Неисправность системы дозирования была обнаружена и устранена, на БСУ ELKON установлена новая АСУ ТП, а завод возвращён в эксплуатацию.
Заказчик получил не только работающий завод, но и систему управления, для которой обеспечена оперативная техническая поддержка и дальнейшее сопровождение.
Три месяца поиска неисправности — и шесть дней от первого обращения до работающего завода с новой АСУ ТП.
